2020年度制冷与低温工程学科建设发展基金项目总结

来源: 发布时间:2021-03-22

一、项目名称

制冷与低温工程学科建设发展基金

二、项目实施单位

西安交通大学能动学院

三、项目简介

为支持西安交通大学教育事业发展,2018年,綦军书、孔波夫妇向西安交通大学捐资100万元设立“制冷与低温工程学科建设发展基金”,用于西安交通大学能动学院制冷与低温工程科研平台建设。

2020年度为创新港入住元年,为加快推进创新港内涵建设,经系所全体人员大会讨论后,决定利用制冷与低温学科建设发展基金,开展创新港系所首批部分实验室的水电改造工程。创新港系所公共实验平台建设所需的电气工程改造相关费用支出,主要用于创新港1号楼制冷与低温技术研究所所属的1-038、1-039、1-040、1-043、1-044,二楼129,130,131,132房间,三楼067,068,069,070,071,138,139房间等实验室空间的实验用电气改造和给排水路改造。主要内容包括各房间电力容量的核算和电缆分布的设计,根据每个房间的不同需求,完成不同电力容量电缆的铺设和相应容量桥架、配电柜的施工和调试等。

四、开展时间及流程

一、2020年1月-2020年3月:填写和提交《创新港二次装修申请表》,并联系设计单位勘察现场,进行方案设计。

二、2020年3月-2020年5月:通过OA 部门邮箱将施工图纸(CAD 格式)发至后勤保障部。后勤保障部、校园规划与基本建设管理中心、实验室与资产管理处和网络信息中心在3 个工作日内完成联合审查,并将意见反馈给使用单位。

设计单位完成图纸修改后,使用单位将图纸及修改说明再次发给后勤保障部部门邮箱。后勤保障部将召集审核部门、使用单位、设计单位以会议形式确认修改情况。通过审查的图纸,设计单位负责出具7 套施工蓝图,报后勤保障部。

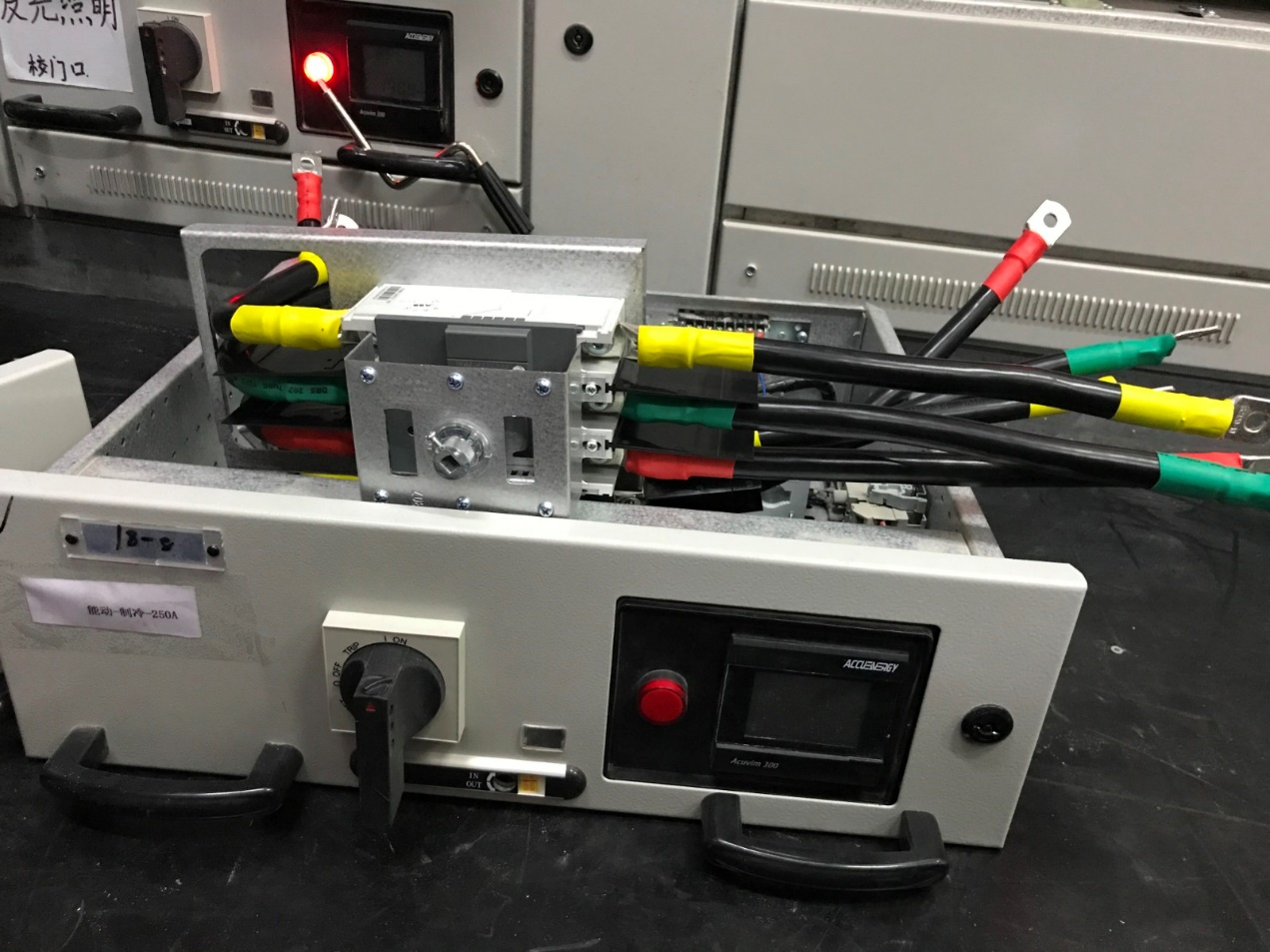

三、2020年5月-2020年12月:由后勤保障部安排学校入围施工单位,编制工程预算(3 个日历日内完成),报使用单位审签;根据预算价或最高限价,使用单位与后勤保障部签订《创新港装修项目资金共管协议》。签订施工合同,施工单位进场施工。后勤保障部负责日常施工监管。

四、2020年12月-至今:后勤保障部、使用单位、设计单位、监理单位联合对组织工程验收。项目通过验收后,施工单位准备决算、审计资料,后勤保障部提交审计处审计,并根据审计结果与施工单位结算。

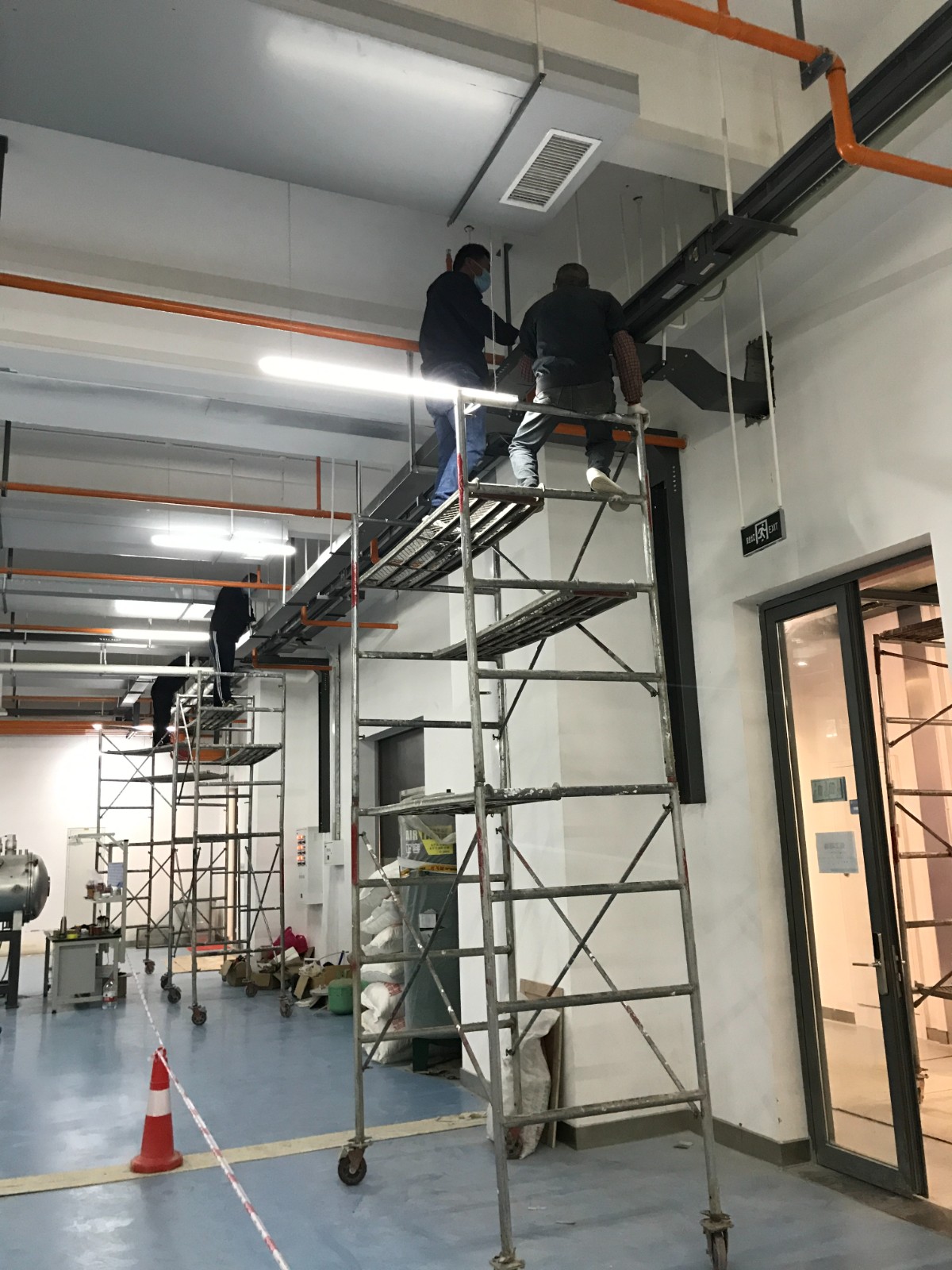

截至目前,项目还未完工,正在进行最后的施工收尾工作和准备提交验收工作。

五、项目成果

按照计划,该项目需要完成以下内容和成果:

1、一楼038,039,040房间:

在每个房号对应的房间内,沿着靠窗户的柱子,设置上下水管路。供水可预留双通或三通接头。

照明用电,按照每个房号对应的房间,将本房间的开关改到门口,每个房间内照明的单独控制。

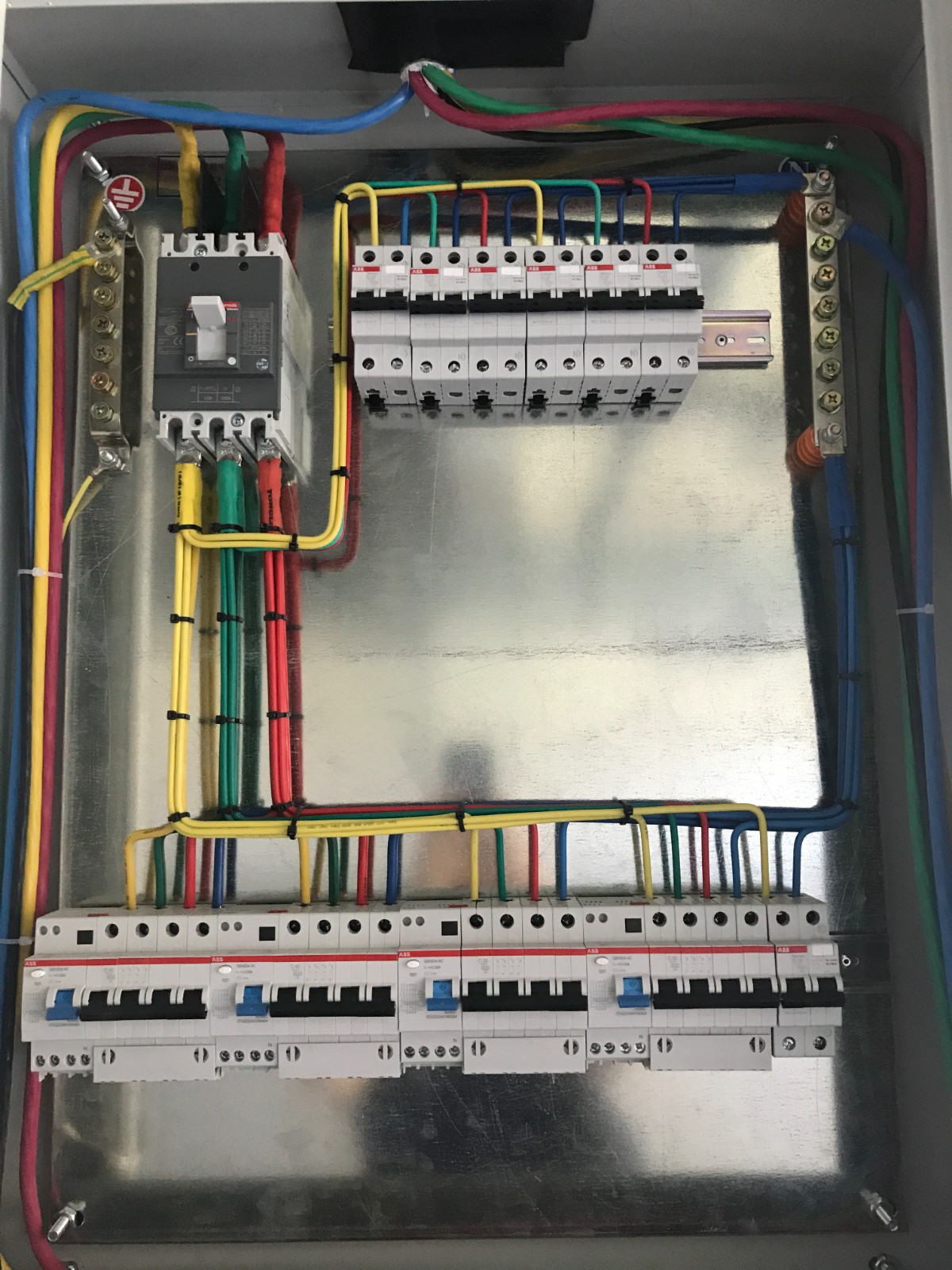

实验用电,按照每个房号对应的房间分别加装配电柜,安装位置在每个房间进门的墙面上。用电需求038房间150KW,039房间150KW,040房间150KW。(除此之外,039房间申请额外增容 150 KW,039房间共计供电300KW。)同时使用的几率比较大,总供电容量至少600KW。

2、一楼043,044房间:

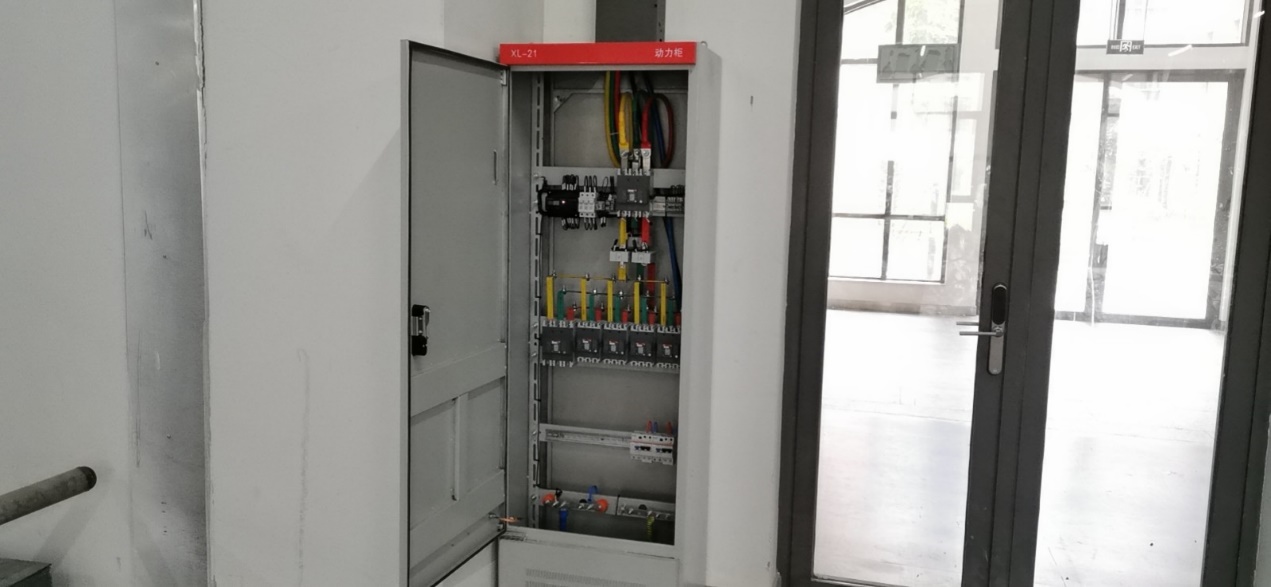

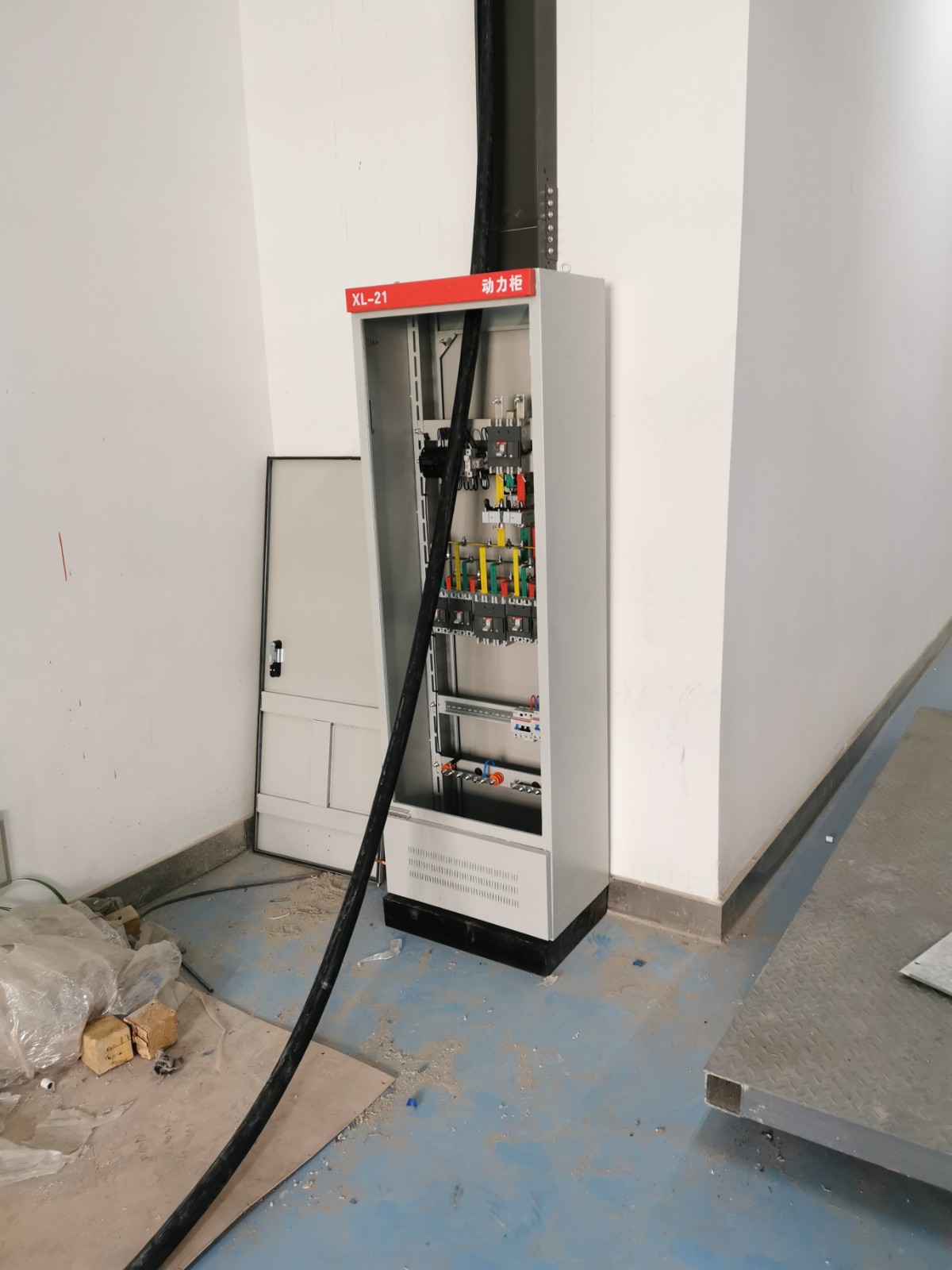

实验用电,按照每个房号对应的房间分别加装配电箱,安装位置在每个房间进门的墙面上。用电需求043房间50KW,044房间50KW。

3、二楼129,130,131,132房间:

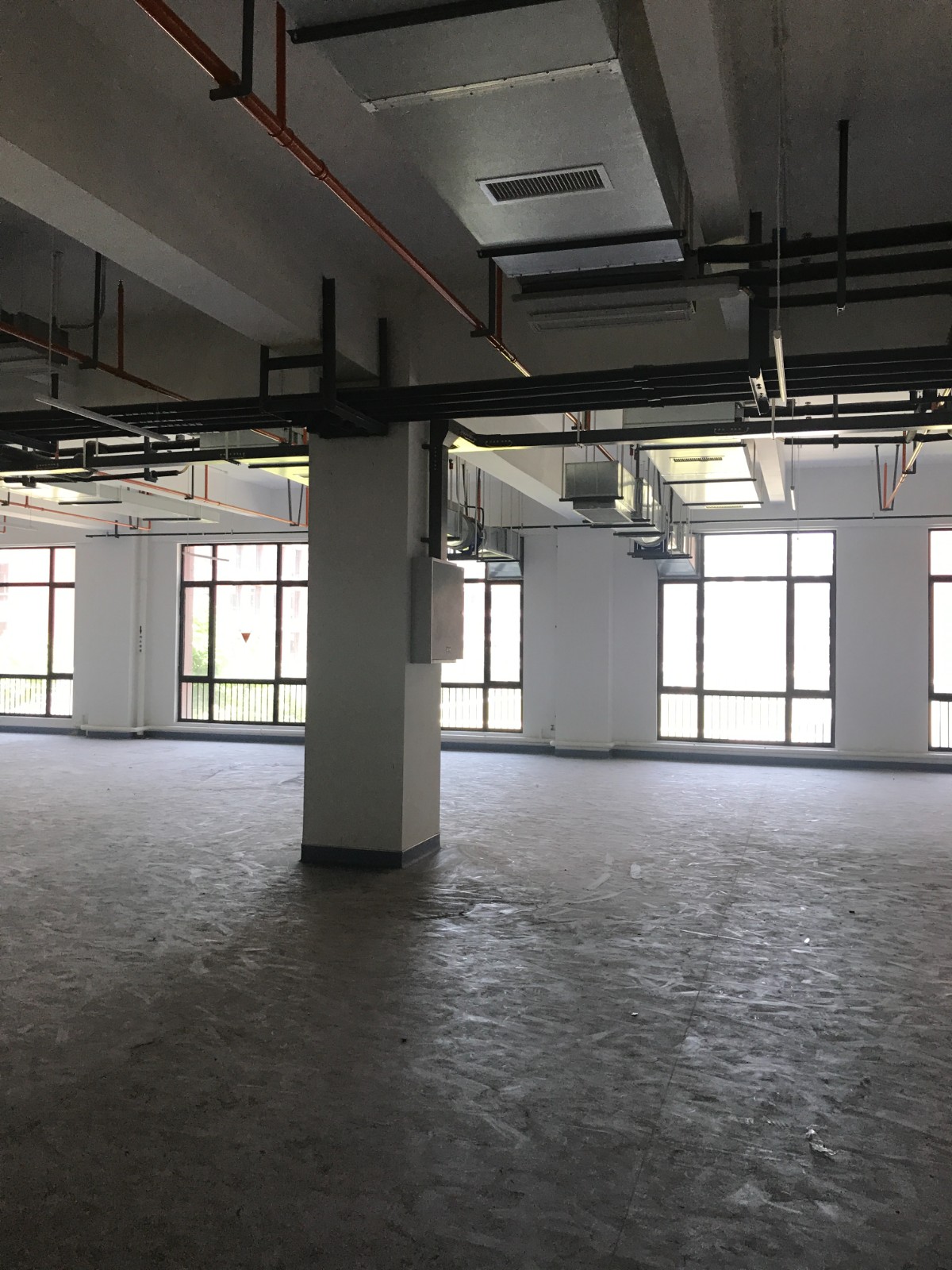

供水,可参考一楼方案,在每个房号对应的房间内,沿着靠窗户的柱子,设置供水管路。

下水,由于二楼实验室底下为空的走廊过道,无处排水。需要将4间屋子的排水先汇总在最南侧的129房间后再集中排出。目前下水方案暂定为每个屋单独修建排水口,打穿地面至一楼过道顶部,将所有排水管道外露悬挂于一层过道上方,汇总到129房间下面的雨水管道排出。(需确保排水无毒无害无味。)

照明用电,按照每个房号对应的房间,将本房间的开关改到门口,实现每个房间内照明单独控制。

实验用电,按照每个房号对应的房间分别加装配电箱,安装位置在每个房间进门的墙面上。单个配电箱的容量为129房间50KW,130房间50KW,131房间50KW,132房间50KW。考虑到不会同时开启设备,二楼四间房总的供电容量为150KW。

4、三楼067,068,069,070,071房间

每个房号对应的房间内,沿着靠窗户的柱子,设置上下水管路。供水可预留双通或三通接头。

照明用电,按照每个房号对应的房间,将本房间的开关改到门口,每个房间内照明的单独控制。

实验用电,按照每个房号对应的房间分别加装配电箱,安装位置在每个房间进门的墙面上。067房间50KW,068房间50KW,069房间50KW,070房间50KW,071房间50KW。考虑到不会同时开启设备,三楼这五间房总的供电容量为200KW。

5、三楼138,139房间

照明用电,将每个房间的开关改到门口,实现每个房间内照明的单独控制。

供水和下水无法施工,楼下空间为大楼配电室。

实验用电,按照每个房号对应的房间分别加装配电箱,138房间50 KW,139房间 50 KW。这两间房总的供电容量为100KW。

六、财务报告

收入金额(元)

支出时间

列支科目

列支金额(元)

1000000

2020-03-3

房屋维修费

250000

2020年12月31日
